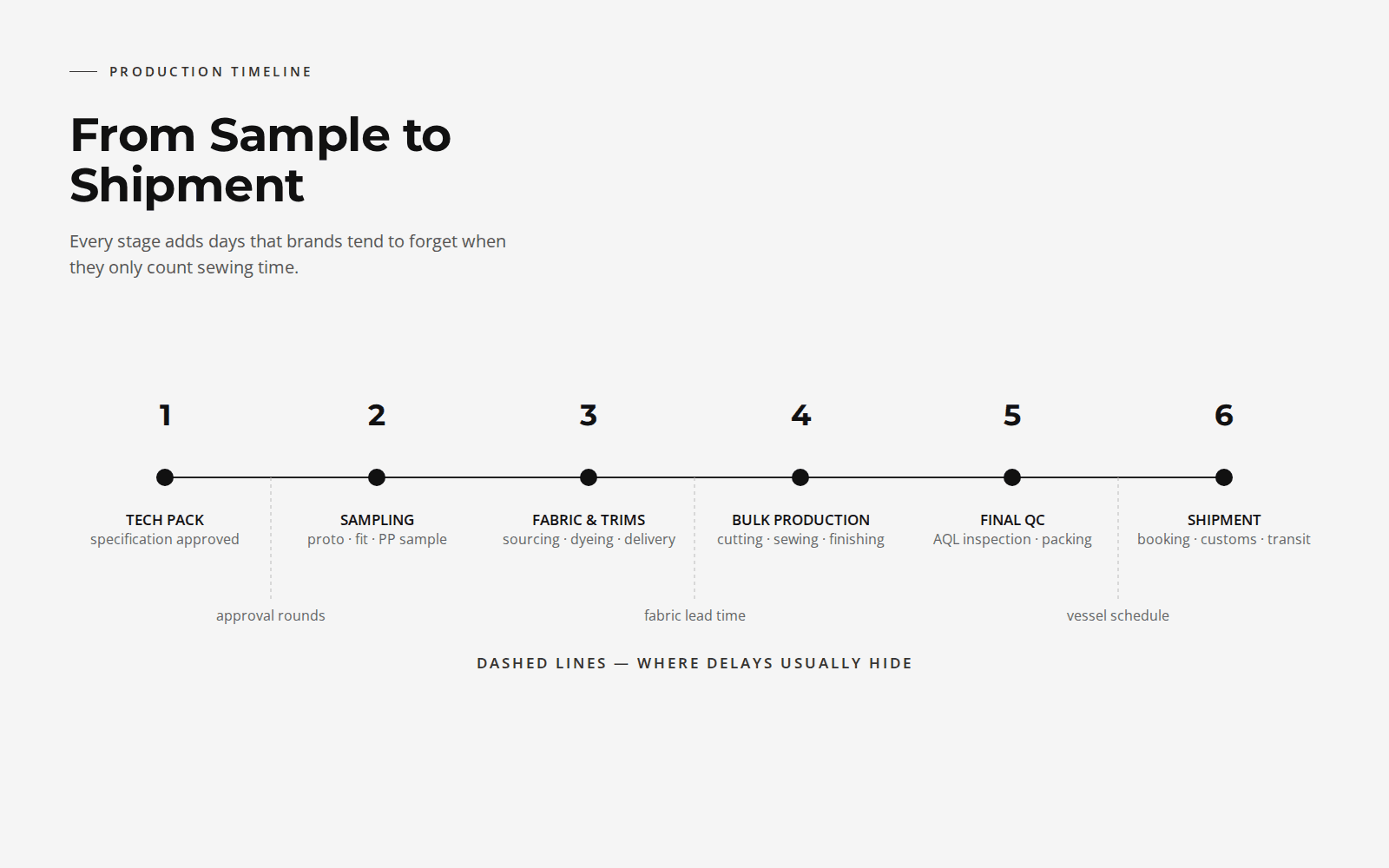

生产周期:从样衣到发货

生产周期:从样衣到发货

如果问一个品牌方,一个生产订单需要多长时间,答案通常是"工厂报的生产天数"。但如果问工厂同样的问题,诚实的答案会包含在裁剪第一片布料之前就要经历的好几个阶段。理解完整的时间表——而不只是生产窗口——才能让上市日期变得现实,而不只是一厢情愿。

打样:2到4周,往往更久

概念样、试穿样和产前样,每一种都需要制作、寄送或当面核对,再等待确认或修改意见。这三个阶段中任何一轮修改,都可能单独多花一周时间。只给"打样"预留一周时间的品牌,几乎总会在后面压缩其他环节来补回时间。

面料采购:可以并行,但前提是提前规划

面料和辅料通常在试穿样确认后下单,因为用料量取决于最终版型。标准库存面料可能几天就能备好;定制颜色、印花或特殊面料本身就可能需要三到六周。这一环节最容易成为隐藏的瓶颈,因为它在幕后进行,而所有人的注意力都在缝纫车间。

大货生产:报价里的那部分,但不是全部

这通常就是工厂被问及"要多久"时给出的数字,对其涵盖的裁剪、缝制和在线质检来说,这个数字通常是准确的。对于中等规模的订单,根据款式复杂度和订单量,一般需要两到四周,但计时是从材料实际抵达工厂那一刻才开始的。

终检与包装:只需几天,但不能省

终检、折叠、挂吊牌和出口包装通常需要三到七天。为赶截止日期而跳过或压缩这一环节,是货物按时发出却在抵达后出现本该被终检拦下的问题的常见原因之一。

运输:品牌最容易低估的部分

从中国出发的海运通常需要两到六周,具体取决于目的地,此外收货方还需要清关时间。空运能把这个时间压缩到几天,但每件成本高出不少。仅凭工厂的"备货完成日期"来定上市日期、却不把运输时间算进去,是产品错过预定上市窗口最常见的原因。

把这些都加起来:从设计确认到产品入库,对大多数订单来说,八到十四周是一个现实的范围——已包含打样,但不含意外延误。以真实上市日期为终点、按这份完整拆解往前倒推规划的品牌,遇到意外的概率要低得多。
